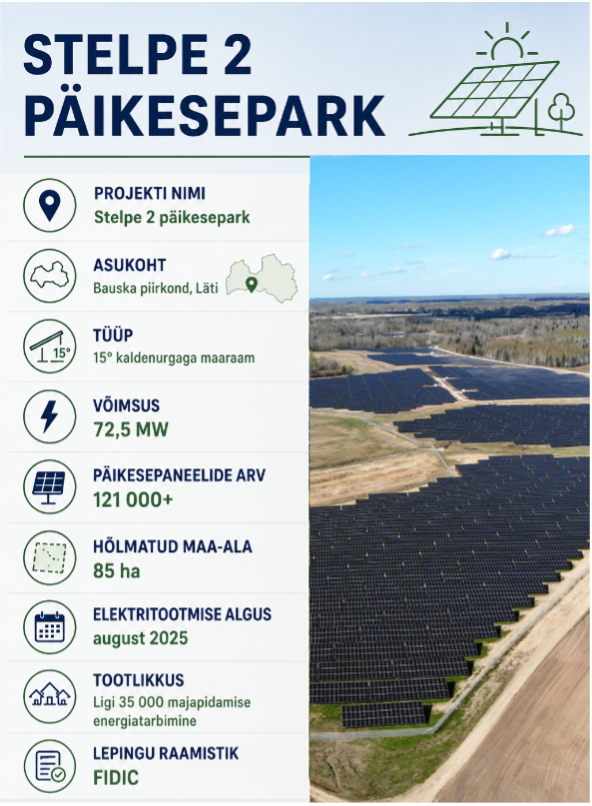

72,5 MW võimsusega päikesepark toodab elektrit juba alates 2025. aasta augustist ning projekti lõplikud võrgukatsed on planeeritud 2026. aasta kolmandasse kvartalisse.
Projekt tähistab olulist verstaposti Baltikumi taastuvenergia sektoris mitte ainult oma mahu, vaid ka rahvusvahelise koostöömudeli tõttu – projekti omanik, rahvusvaheline Leedu juurtega rohelise energia ettevõte Ignitis Renewables ning Eesti peatöövõtu ettevõte Smartecon said Lätis kokku, et koos panustada regiooni taastuvenergia arengusse.
Taastuvenergia arendajatele näitab Stelpe 2 projekt selgelt, et edukas utility-scale päikesepargi ehitus eisõltu enam üksnes paigaldusvõimekusest, vaid võimest juhtida samaaegselt keskkonnariske, kohalikke regulatiivseid protsesse, geotehnilisi tingimusi ja rahvusvahelist projektijuhtimist.
Ehitusprotsessi optimeerimine võimaldas kliendil täiendavat tulu teenida
„Projekti õnnestumisel oli oluline roll tihedal koostööl kliendiga,“ selgitab Smarteconi tegevjuht Magno Kure. Kliendile suurema lisandväärtuse loomiseks korraldati ehitustööd selliselt, et 50% rajatavast võimsusest oli võimalik tööle panna kuu aega varem. See tähendas etapiviisilise lähenemise sisseviimist nii päikesepaneelide paigaldusse, kaabelliinide ja alajaamade rajamisse kui ka võrguettevõtja menetlusse. Selline lähenemine võimaldas kliendil elektrimüügi tulu teenida juba ajal, mil ülejäänud päikesepargi ehitustööd veel käisid.
Keskkonnamõjude vähendamiseks rajati mitmeid tehnilisi lahendusi
Smarteconi tehnikajuhi Meelis Melderi sõnul oli keskkonnamõjude vähendamine üheks oluliseks komponendiks tehniliste lahenduste loomisel. Pargi piirde- ja haljastuslahendused rajati viisil, mis võimaldab väikeloomade liikumist läbi territooriumi. Suuremate loomade jaoks rajati loomaväravad ning säilitati loomade liikumiskoridorid piirkondades, kus traditsiooniline piirdeaia ehitus oleks võinud põhjustada elupaikade killustumist. Täiendavalt paigaldati röövlindudele T-kujulised istumispostid ja eraldati erialdi alad bioloogilise mitmekesisuse niitude jaoks.
Kaitsealuse linnu võimalik pesitsuspaik põhjustas tööde ajutise peatamise
Lisaks tavapärastele väljakutsetele päikeseparkide rajamisel, pakkus Stelpe 2 täiendavaid üllatusi. Näiteks tuvastati ehitustööde käigus kaitsealuse linnuliigi võimalik pesitsusala, mille tõttu peatati tööd poole päikesepargi ulatuses täiendavate uuringute läbiviimiseks. Tööde seisak kestis ligikaudu 1,5 kuud ning kuigi see mõjutas projekti ajagraafikut, siis suutsime tööde ümberkorraldamisega siiski tagada tähtaegse valmimise, meenutab Smarteconi Läti ehitusjuht Krists Ziemelis.
Energiaehituse uus normaalsus: riikidevaheline koostöö
Smarteconi ärijuht Hannes Aus toob välja, et Stelpe 2 projekt on hea näide taastuvenergia turu muutumisest üha integreeritumaks. Projekti omanik oli rahvusvaheline Leedu juurtega rohelise energia ettevõte Ignitis Renewables, ehitust juhtis Eesti EPC partner Smartecon ning projekt viidi ellu Lätis kohalike regulatsioonide ja võrgunõuete järgi.
Selline mudel eeldab tugevat projektijuhtimist, standardiseeritud dokumentatsiooni ning selget lepingulist raamistikku. Projekti juhtimisel kasutati FIDIC lepingumudelit, mis võimaldas struktureerida vastutusi, muudatusjuhtimist ja kvaliteedikontrolli rahvusvahelises koostöökeskkonnas.
Taastuvenergia arendajate jaoks on see oluline signaal: tuleviku utility-scale projektid nõuavad EPC partnerit, kes suudab tegutseda samaaegselt tehnilise ehitaja, keskkonnariskide haldaja ja rahvusvahelise projektijuhi rollis.
